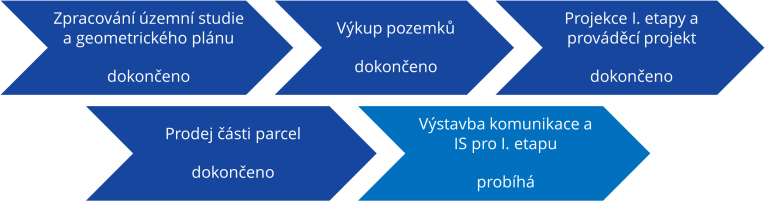

Aktuální stav

Test7
Územní studie plánované domovní výstavby v lokalitě Vorličky dělí plánovanou zástavbu do tří etap. Městys Boleradice momentálně vlastní pozemky a dokončuje projekci první etapy výstavby, tato zahrnuje realizaci inženýrských sítí, komunikace a související infrastruktury pro 15 nemovitostí. Termín dokončení projektu pro provedení stavby je 11/2023, předpokládaný termín realizace stavby (veřejná infrastruktura + IS) je rok 2024. Odkaz na kompletní územní studii najdete na www.hustopece.cz/boleradice.



Aktuálně k 22. 9. 2023:

U projekce nové výstavby ve Vorličkách jsme podepsali smlouvu na vyhotovení prováděcího projektu se spol. Modrý Projekt s.r.o., termín zhotovení je konec 11/2023. Se stejnou firmou jsme podepsali smlouvu také na organizaci autorského dozoru a realizaci výběrového řízení na zhotovitele stavby komunikace a inženýrských sítí. Předpokládaný termín zahájení stavebních prací je březen 2024. Souběžně, tedy jakmile budeme znát přesný objem nákladů na celou akci, začneme v rámci zastupitelstva městyse řešit cenu pozemků a způsob jejich prodeje. Došlo také k rozparcelování budoucích stavebních pozemků a veřejné plochy v lokalitě – můžete se podívat v mapě katastru nemovitostí třeba na tomto odkazu.

Aktuálně k 16. 6. 2023:

U projektu Vorliček se předpokládá finalizace a schválení projektu, zhotovení prováděcího projektu a výběr zhotovitele stavby do konce tohoto roku. Dokončujeme rozparcelování budoucích stavebních pozemků v lokalitě. V souvislosti s výstavbou bude na jaře příštího roku probíhat připojení nové trafostanice Vorličky od stávající trafostanice z centra obce (od zastávky na Klobouky) podzemním vedením vysokého a nízkého napětí kolem kostela a ul. Vrchní až do lokality Vorličky.

Aktuálně k 31. 3. 2023:

Dokončujeme parcelaci jednotlivých stavebních pozemků, prováděcí projekt by měl být hotový do konce léta, následně bychom chtěli vybírat zhotovitele stavby komunikace a inženýrských sítí a stavbu zahájit do konce letošního roku. Po dokončení výstavby infrastruktury bude možné žádat o stavební povolení pro jednotlivé nemovitosti. K prodeji pozemků dojde ve chvíli, kdy budou známé celkové náklady obce na přípravu akce a výstavbu veřejné části stavby, tedy komunikace a inženýrských sítí. V přípravě této velké investiční akce nás výrazně zdrželo jednání se správci sítí v lokalitě.

Městys Boleradice

Přihlášení k odběru zpráv

Dostávejte informace z našeho webu prostřednictvím SMS a e-mailů

Kalendář

Po Út St Čt So Ne
26 27 28 29 1 2 3
4 5 6 7 8 9
1
10
11 12 13 14 15 16 17
18 19 20 21 22 23
1
24
25 26 27 28 29 30 31
1

Aktuální počasí

dnes, úterý 5. 3. 2024
slabý déšť 10 °C 5 °C
středa 6. 3. polojasno 10/3 °C
čtvrtek 7. 3. oblačno 9/2 °C
pátek 8. 3. jasno 8/0 °C

Pranostiky

Pranostika na akt. měsíc

Sníh v březnu škodí osení i vinné révě.

Pranostika na akt. den

Svatá Adriana nedá spáti z rána.

​​
